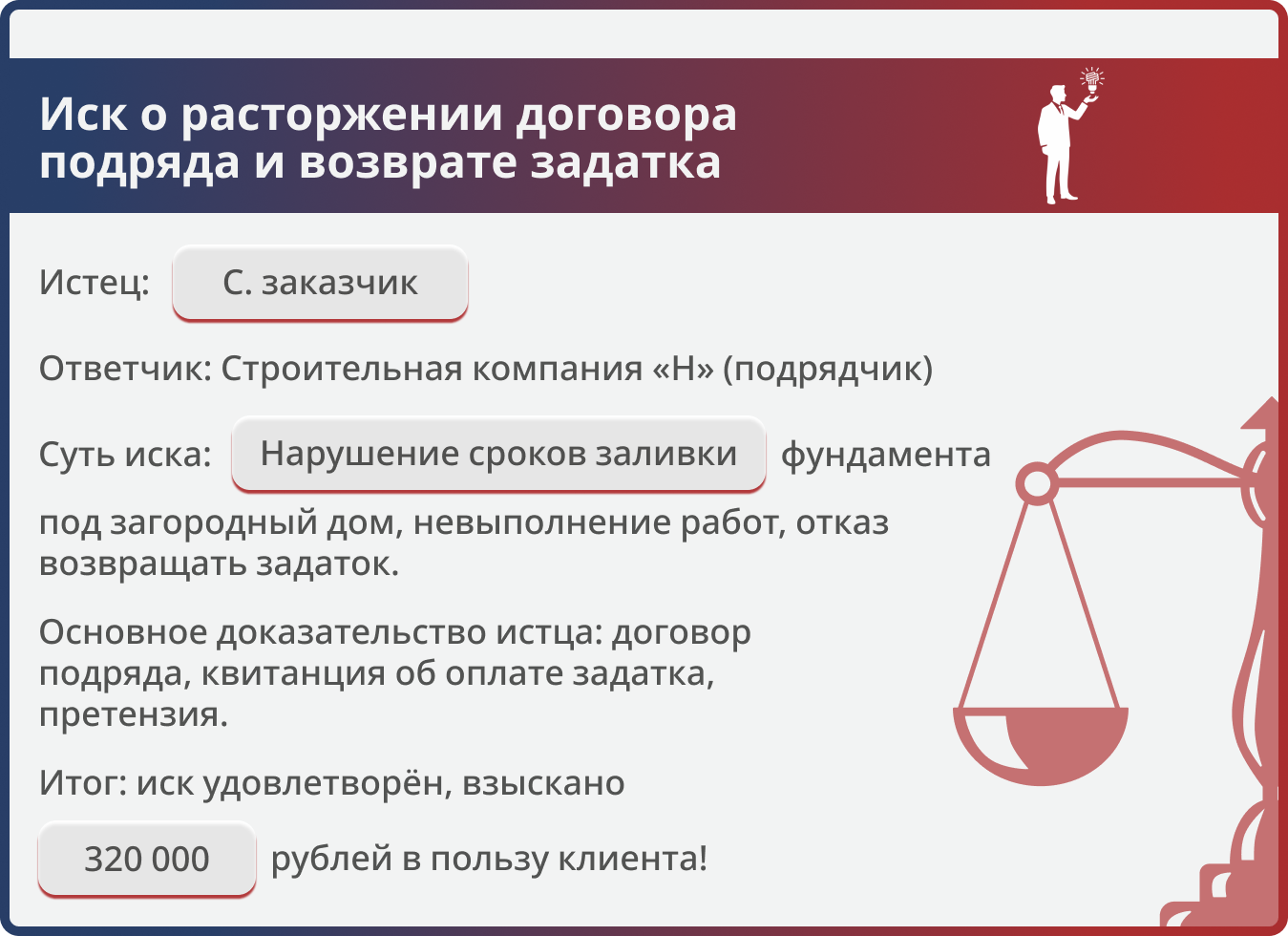

Расторгнуть договор подряда на строительство фундамента, взыскать с недобросовестного подрядчика уплаченный задаток, договорную неустойку, штраф по Закону о защите прав потребителей, а также компенсировать судебные расходы, несмотря на отсутствие готового фундамента и упущенный строительный сезон.
Как проходил процесс
Наш клиент С. решил построить загородный дом и 12 сентября подписал договор со строительной компанией «Н» на заливку фундамента. Срок был установлен до 30 сентября. С. выплатил задаток 108 000 рублей. Однако подрядчик не торопился: работы начались позже, к обещанной дате фундамент готов не был. Начались осенние дожди и похолодание — заливка бетона стала невозможной, и стройку пришлось отложить на неопределённый срок. С. обратился к нам. Мы посоветовали направить подрядчику письменную претензию с требованием расторгнуть договор и вернуть задаток. Компания «Н» на мировую не пошла. Тогда мы подготовили исковое заявление в суд и отстаивали интересы клиента в рамках Закона о защите прав потребителей.
Наша правовая позиция
Мы исходили из того, что подрядчик нарушил сроки выполнения работ, что даёт заказчику право отказаться от договора и потребовать возврата уплаченного аванса (ст. 28 Закона РФ «О защите прав потребителей»). За нарушение сроков также полагается неустойка (пеня) в размере 3% от цены работы за каждый день просрочки.
Поскольку требование в добровольном порядке удовлетворено не было, подлежал взысканию и штраф в размере 50% от присуждённой суммы (п. 6 ст. 13 Закона о защите прав потребителей). Суд учёл попытку досудебного урегулирования (направленную претензию) и согласился с нашей позицией.
Результат
Суд взыскал со строительной компании «Н» в пользу С.:
|
Итог по делу Полностью |
| Основной долг 108 000,00 ₽ |
| Неустойка 108 000,00 ₽ |
| Штраф 109 000,00 ₽ |
| Доп. неустойка 2 000,00 ₽ |
| Расходы 5 600,00 ₽ |
| — судебные издержки 5 600,00 ₽ |
|
Итого 320 000,00 ₽ |
Этих средств клиенту хватило, чтобы весной начать строительство с более надёжным подрядчиком.
Что демонстрирует кейс
Даже если строительный сезон потерян из‑за недобросовестного подрядчика, грамотная юридическая работа — от претензии до суда — позволяет не только вернуть уплаченные деньги, но и получить значительную компенсацию (неустойку, штраф) за счёт положений законодательства о защите прав потребителей.
